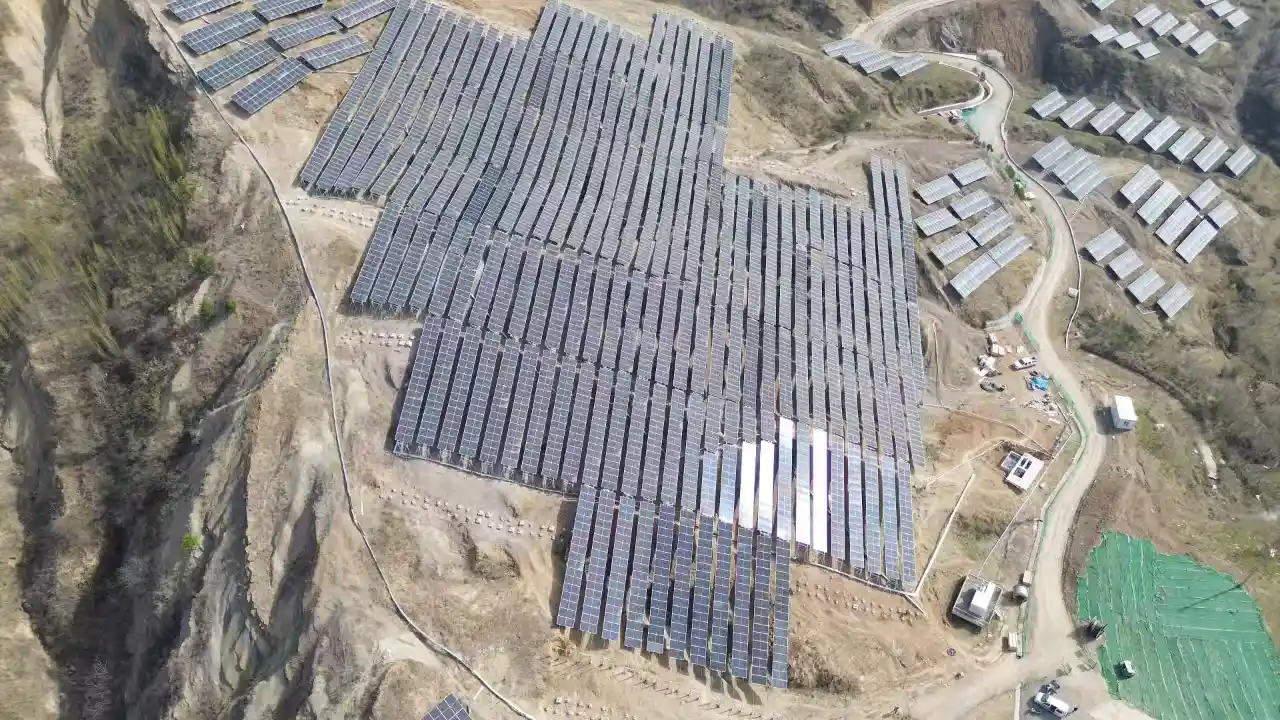

陕西水电商洛公司破局山地光伏造价难题
作为秦岭地域山地光伏标杆项目,陕西水电商洛公司光伏二期、三期项目在造价管控中尝试工程量清单精准化、限价设置合理化、签证调换规范化、现场治理精密化,全流程把控关键节点,助力企业降本增效。
清单精准化 源头防备风险

针对山地光伏项目地形复杂、工程量核算难度大的特点,结合一期项目结算经验与《建设工程工程量清单计价规范GB50500-2013》和《光伏发电工程工程量清单NB/T11017-2022》,清单化成立“源头防控”机造,全面梳理山地光伏施工中的荫蔽工程、地形适配性工程等环节,预防因地形差距导致的“清单漏项”。细化工程量推算规定,结合实地勘测数据校准各项子目数量,从底子上杜绝“量价误差”问题,为后续造价管控奠定基础。
限价合理化 严控成本颠簸
在最高限价假造环节,创新搭建“动态价值数据库”,整合陕西省近3年光伏工程资料价值、人为成本及机械租赁用度,动态更新价值系统,结合项目现实施工需要矫捷调整价值系数。针对逆变器、箱式变压器、电缆、桥架等大量设备,通过度析5家供给商报价及汗青成交数据,最终确定清单单价较市场均价低5.0%,仅此一项即节约成本约500万元。自动对接集团派驻的第三方审计单元,对清单齐全性、正确性进行独立审核,累计补充遗漏子目2项,调整不合理组价1处,严控清单误差率在1%以内,有效预防因招标工程量清单缺点、漏项导致总造价大幅调整。
签证规范化 加强过程审核

为杜绝施工过程中签证调换无序增长成本,凭据合同造订《光伏项目签证调换治理法子》,明确签证调换需同时满足“技术必要、成本可控”前提,施工单元提交申请时须附带具体技术规划、成本测算及工期影响分析,资料不全的申请一律不予受理。上半年累计驳回不合理签证申请7项,涉及金额180万元。针对金额超50万元的沉大调换,通过市场询价及有关计价规范复核,确保审核了局客观公正。二期项眼光伏支架因政策调整需调换基础大局,通过市场询比价最终确定的规划较原规划节约成本0.03元/Wp。成立签证调换台账,实时跟踪执前进杜纂成本支出,每月发展成效复盘,分析成本误差原因并优化管控措施,最终将签证调换成本占比节造在合同总价的2.0%以内,远低于行业5%的均匀水平。
治理精密化 推进量价匹配

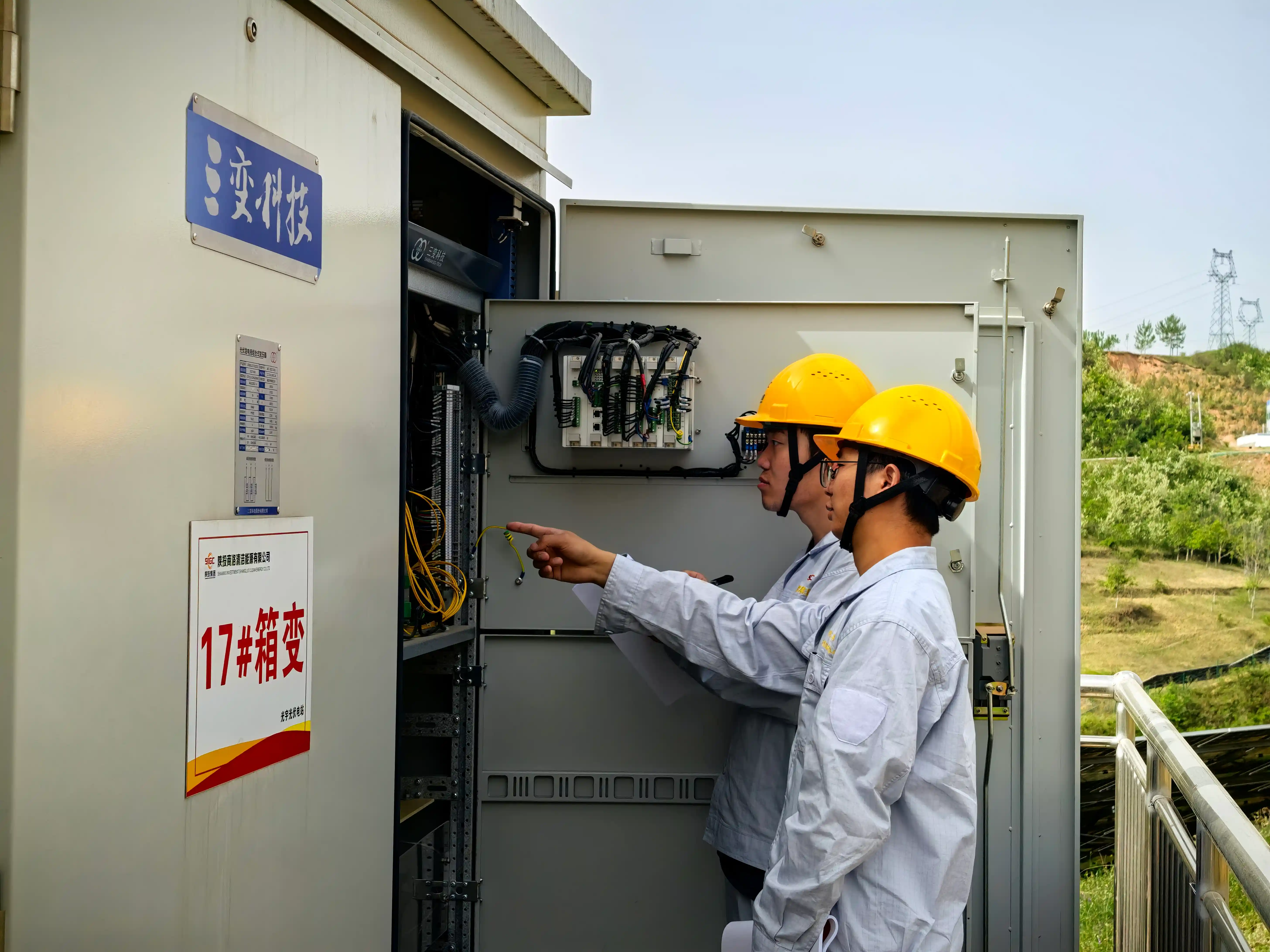

创新选取“现场放哨+数字化监控”双沉治理模式,推动造价管控与施工进度同步落地。组建由造价工程师、施工技术员组成的现场管控幼组,对施工工序、资料用量、设备使用情况进行实地放哨,沉点核查混凝土浇筑量、电缆敷设长度等关键工程量是否与清单及图纸一致,确保最终支付的工程价款与现实工程量精准对应;借助数字化监控伎俩实时跟踪施工动态,动态监测关键环节工程量,预防“超量施工、虚增工程量”等问题,进一步夯实造价管控精度。
陕西水电商洛公司将持续把管控经验转化为尺度化流程,深度融入项目全周期治理,力争推动商州区二期、三期项目后续造价管控精度再提升,以精密化治理为公司创造更大经济效益。
