净水川能源三期扩建工程#5机组点火吹管圆满实现 #6机组厂用受电一次成功
11月15日,净水川能源三期扩建工程#5机组点火吹管圆满实现,#6机组厂用受电一次成功,为“#5机组年内实现168幼时试运,#6机组具备整套启动前提”的年度建设指标打下坚实基础。
#5机组点火吹管圆满实现
11月15日23时45分,净水川能源三期扩建工程#5机组点火吹管圆满实现,标志取#5机组即将进入整套启动阶段。

锅炉蒸汽管路的吹扫工作是新建机组投运前的沉要节点,是锅炉和汽轮机安全运行的沉要环节,净水川能源高度器沉、详细经营、精心部署,依照《火力发电建设工程机组蒸汽吹管导则》,缜密造订《锅炉吹管运行当苦衷项》等有关技术措施及预案并严格执行,提前对各系统进行详细排查,当真查对DCS画面各测点状态,吹管工作期间设备状态可能得到有效的监督调整。

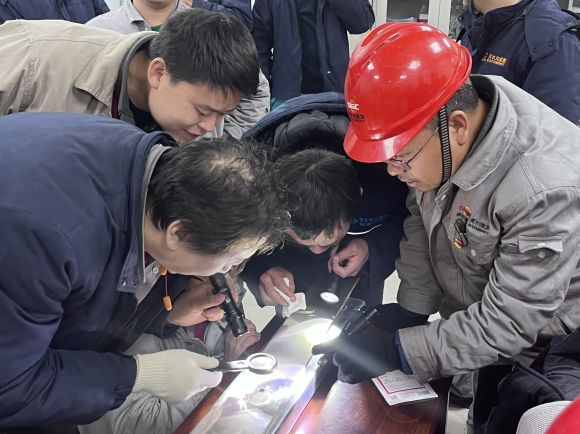

经过锅炉初次点火一次成功、热态冲刷、三次试吹管后,锅炉蒸汽管路的吹扫工作有序发展,净水川能源与调试单元、监理单元、总包单元、施工单元等各方亲昵共同,严格执行各阶段吹管当苦衷项及节造重点,实时发现、处置吹管过程中出现的各类问题,经过第75、76次陆续两次降压打靶,过热器、再热器吹管靶板合格,过热器系统及其联通管路、再热器系统及其联通管路、高压旁路管路、锅炉吹灰管路、减温水系统管路均验收合格,#5机组吹管工作圆满成功。
#6机组厂用受电一次成功
11月15日05时01分,净水川能源三期扩建工程#6机组厂用受电一次成功,标志取#6机组进入了试运阶段,也标志取公司750kV升压站改扩建工作圆满实现。

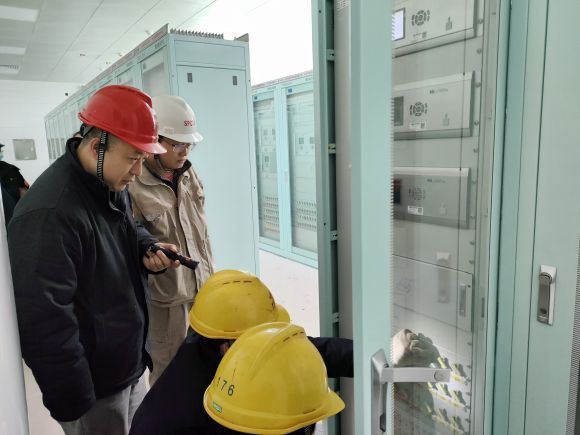

本次受电领域为750kV变电站第三串开关和#6机组主变、厂高变、输煤变及10kV工作段。公司提前经营,组织三期试运指挥部门部试运幼组假造受电规划,屡次召开厂用受电协调会,解决受电领域内沉难点问题,对厂用电系统倒送电领域内的电气一、二次系统、热控系统、消防、照明和相应的构筑工程前提进行了全面详细地查抄,并对问题逐条梳理整改直至关环。整个受电工作筹备期间,出产运行人员在总结#5机带电经验的基础上提前进行模拟操作。技术安全交底会后,运行操作人员依照调度指令逐项进行,历时11幼时受电工作一次成功。
这次#6机组厂用受电工作的顺利实现,为#6机组后期设备调试、试运行及#5机整套启动备用电源提供了不变靠得住的电源保障。
下一步,净水川能源将当真推广安全出产主体责任,有效提高现场安全治理水平;紧盯关键环节和质量节造细节,严格规范调试法式,强化调试过程管控,切实做好调试工作;持续加强项目组织治理,两全推动调试、装置、土建各项工作,全力推动“#5机组年内实现168幼时试运,#6机组具备整套启动前提”的年度建设指标顺利实现。
